【双节我在岗】双节坚守显担当 项目建设“不打烊”

达川观察 2025-10-06 17:47 239

国庆中秋假日期间,达川区重点项目建设现场一派热火朝天的繁忙景象。广大建设者放弃了与家人团聚,坚守岗位,加紧施工,用汗水和智慧书写着属于他们的“别样假期”。

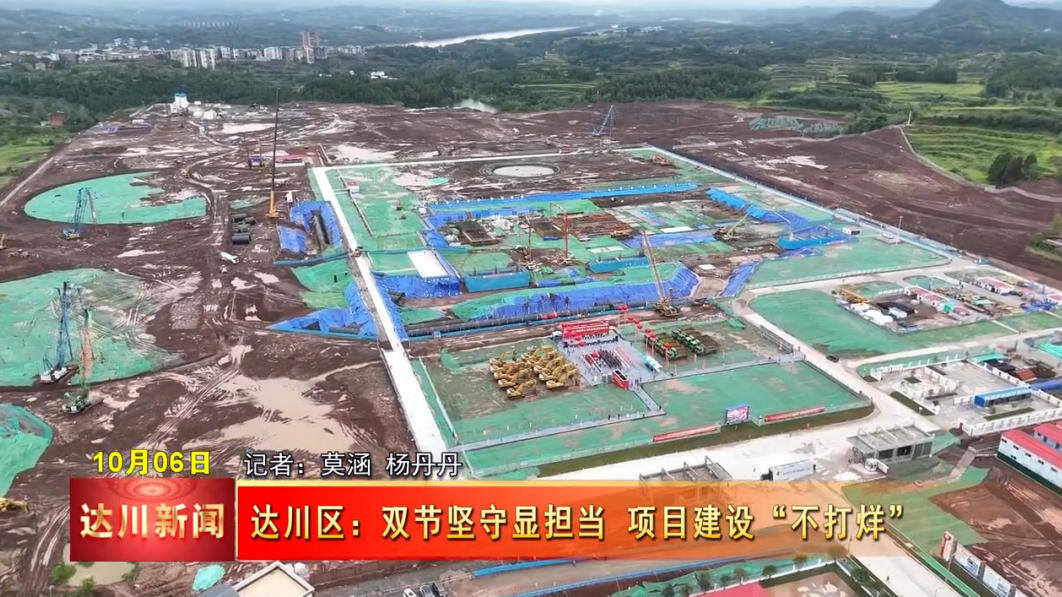

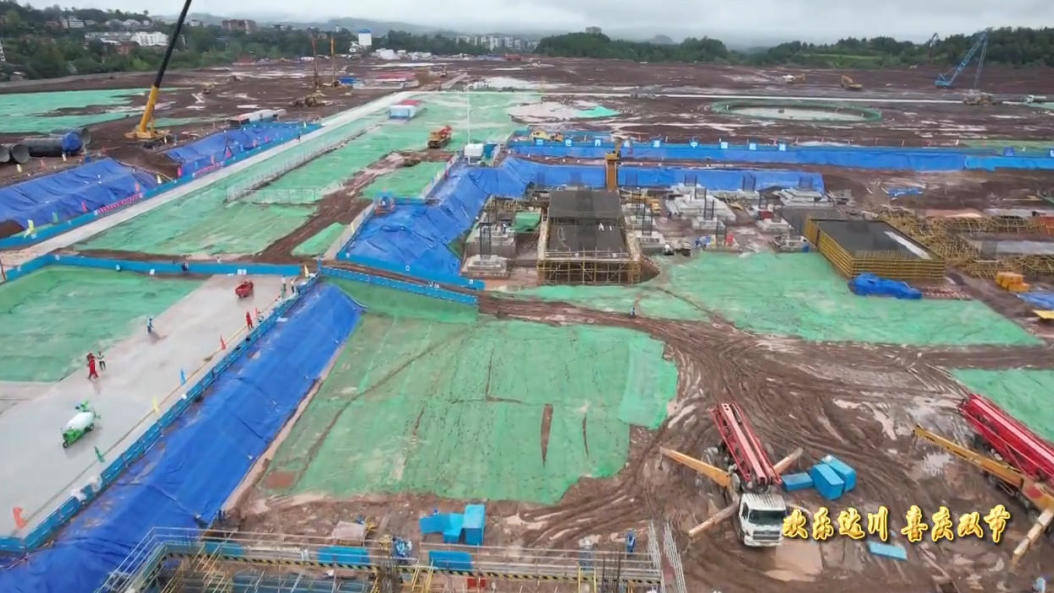

国家电投川东北高效清洁煤电综合利用一体化项目总投资103亿元,是我省重点能源项目。目前,项目主厂房混凝土顺利浇筑,进入主体结构施工阶段。在施工现场配备了852人和120台施工设备,模板支护、混凝土浇筑等工作有条不紊地进行着。工人们分工明确、配合默契,每一个环节都严格按照施工标准和流程操作,确保工程质量和进度。

国家电投川东北高效清洁煤电综合利用一体化项目建筑二班组长 杨海波:为了保证工程的进度,我们现在都是两班倒,国庆中秋都是在岗在位的,大家都是铆足了干劲,加班加点地在干,争取早日完成建设任务。


项目建成投产后,不仅能极大缓解川东北地区用电紧张局面,为区域经济发展注入强劲电力动能,还将带动上下游产业协同发展,为达州市经济增长、民生改善作出重要贡献,成为推动地方发展的新引擎。

达州兴川能源有限公司工程部经理 周学均:目前场平、地基处理、桩基等施工进展顺利,接下来,我们将重点推进主体结构施工,加强与设计、监理等单位的沟通协作,及时解决施工过程中的问题,确保项目按照既定的时间节点顺利推进。

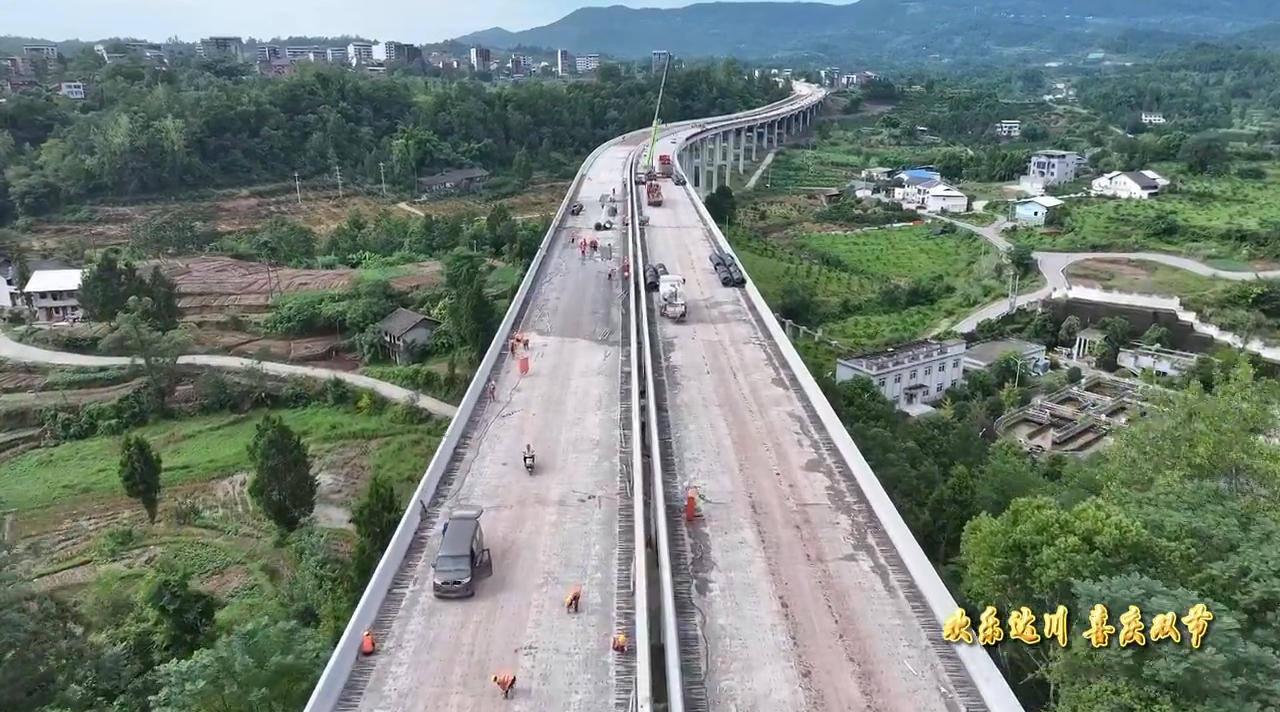

节日期间,在省重点项目达石快速施工现场,500余名建设者坚守岗位,奋战在施工一线,全力推进路基交验、路面工程、桥梁上部结构及附属结构施工。

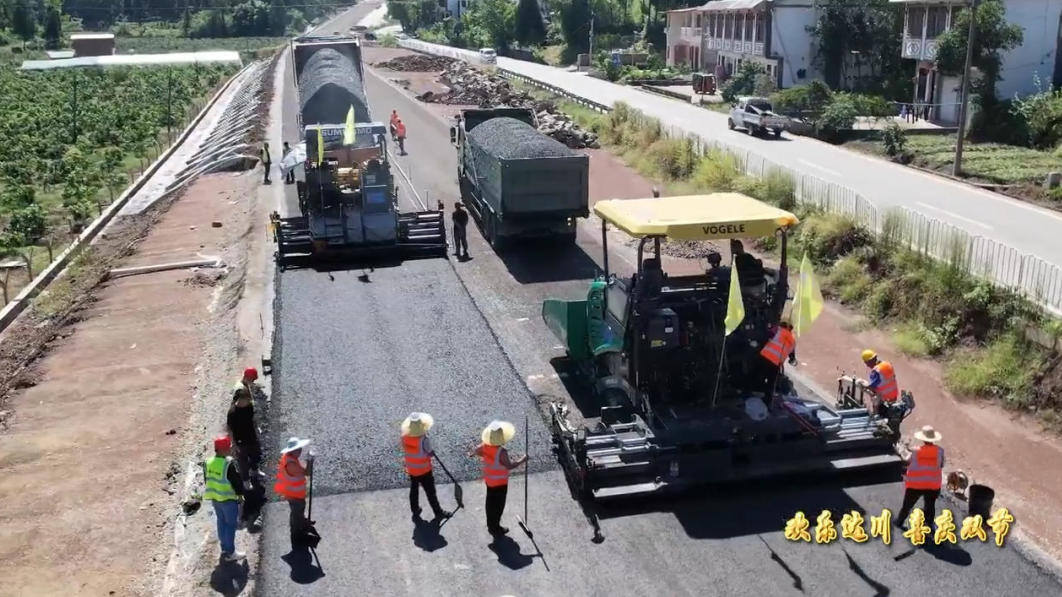

截至目前,达石快速全线路基全面贯通,桥梁下部结构全面完工,上部结构完成60%,半幅水稳层路面工程完成38%。

达石快速项目施工经理 韩松:双节期间我们将坚守岗位,不停工,科学合理安排施工流程,严格把控每一道工序,全力以赴保障工程整体顺利推进,为后续通车奠定坚实基础。
