新节点达成!国家电投达州煤电项目烟囱外筒壁顺利封顶

达川观察 2026-10-27 11:20 110

10月24日,国家电投达州煤电项目传来建设捷报,232.5米烟囱外筒壁顺利封顶。这是项目今年在完成“两吊装、两基座、两到顶”目标后,拿下的又一关键工程节点。

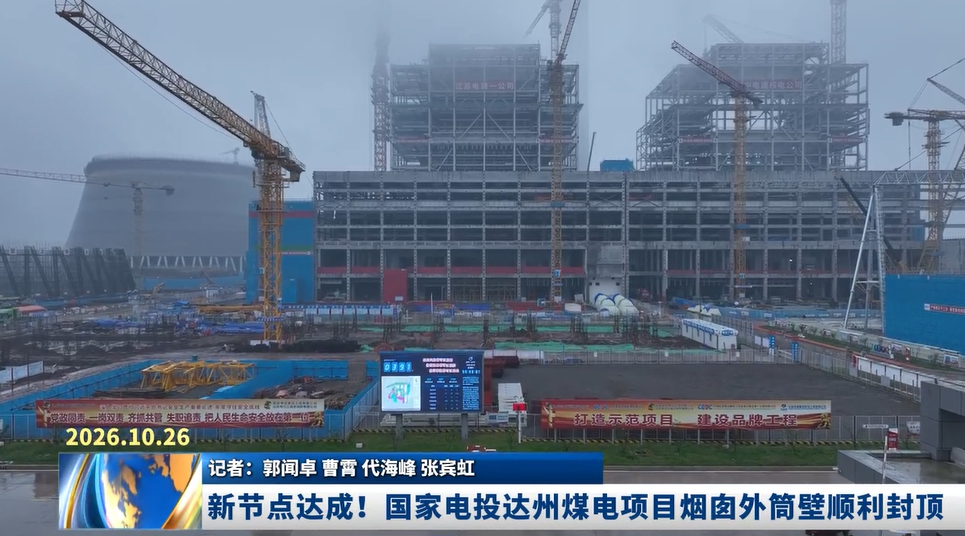

上午9时,国家电投达州煤电项目施工现场,随着泵车有序送料、振捣作业同步推进,烟囱外筒壁最后一板混凝土浇筑完成。这座项目标志性高耸构筑物主体土建工程顺利封顶,圆满实现重要建设节点,为后续钢内筒制作安装、输煤栈桥施工打下坚实基础。

国家电投达州煤电项目江苏电建一公司项目副经理 袁进:我们连续233天攻坚作战,在施工过程,我们需同步精准完成烟道口、钢梯平台等各类埋件安装及洞口预留工作。接下来,我们将有序开展施工平台拆除、避雷针及钢内筒施工,紧盯节点,为机组按期投产夯实基础。

该烟囱是电厂烟气排放核心高耸构筑物,为钢筋混凝土薄壁结构,整体呈下宽上窄流线造型。烟囱底部筒壁外径27.74米,顶部外径21.2米,单板模高1.5米,筒壁分155板依次浇筑,采用液压提升平台翻模工艺组织施工,是本项目土建工程中一项技术标准高、高处作业风险大、过程管控难度高的关键单体构筑物。

国家电投集团工程公司(山东院)达州煤电项目部经理 王思汗:下一步,项目将紧紧围绕2027年按期投产总目标,紧盯各项工程节点计划,精细组织、严控风险,全速推进厂用倒送电、化学制水、锅炉水压试验等阶段建设目标,将国之重企建设为国之重器,争创国家优质工程金奖。

记者:郭闻卓 曹霄 代海峰 张宾虹
